Москва — Строительство трамвайной линии на улице Сергия Радонежского; Москва — Трамвайные линии: ЦАО
  Москва  —  Строительство трамвайной линии на улице Сергия Радонежского  ·  Трамвайные линии: ЦАО
Улица Сергия Радонежского

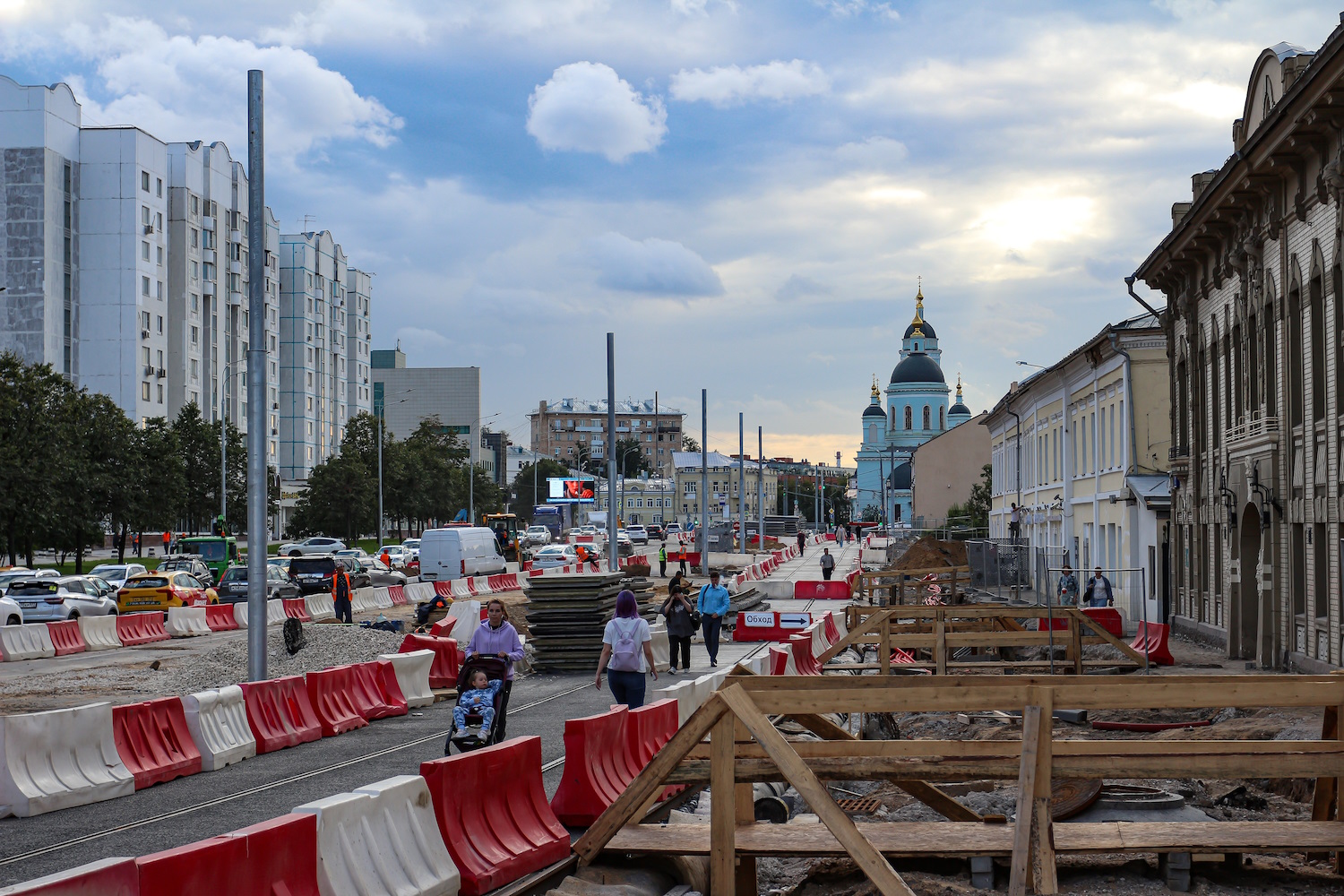

Будущие пейзажи трамваев на улице Сергия Радонежского

Автор: KALITA · Москва           Дата: 30 июля 2024 г., вторник

Показать место съёмки на карте

Статистика

Лицензия: Copyright ©
Опубликовано 01.08.2024 18:48 UTC
Просмотров — 429

Подробная информация

Параметры съёмки

Модель камеры:Canon EOS 650D
Время съёмки:30.07.2024 18:03
Выдержка:1/500 с
Диафрагменное число:4
Чувствительность ISO:100
Фокусное расстояние:40 мм
Показать весь EXIF

Комментарии · 9

01.08.2024 19:16 UTC
Ссылка
ubik_m · Санкт-Петербург
Фото: 27
Один из путей уже сделали?
+2
+2 / –0
01.08.2024 19:28 UTC
Ссылка
KALITA · Москва
Фото: 2230
Цитата (ubik_m, 01.08.2024):
> Один из путей уже сделали?

Две пути на самой улице уже сделаны. Остается только сделать соединения с путями на площади Ильича и на Андроньевской площади, и с путями здесь будет покончено. Далее благоустройство, наведения порядка и развешивание КС.
+2
+3 / –1
01.08.2024 20:13 UTC
Ссылка
Stepch · Москва
Фото: 31
Тут интересно. Выяснилось что на Андроньевской пл. подземник по факту залегает мельче положенного (строительной высоты не хватает), и поэтому для стыковки нужно немного поднять в высотных отметках весь треугольник на площади. С учётом того что по слухам планировали открывать движение в конце августа, возможно дело немного затянется.
+4
+4 / –0
02.08.2024 06:30 UTC
Ссылка
KoD@K · Видное
Фото: 744
Цитата (Stepch, 02.08.2024):
> подземник по факту залегает мельче положенного

Да закопать его и дело с концом)))
+6
+6 / –0
02.08.2024 07:07 UTC
Ссылка
Пятькопеек · Москва
Нет фотографий
Цитата (Stepch, 01.08.2024):
>по слухам планировали открывать движение в конце августа

Откуда такие слухи взялись? По графику на все работы с конца марта давалось 250 дней, конец августа тут никак не получился бы
0
+0 / –0
02.08.2024 08:07 UTC
Ссылка
KoD@K · Видное
Фото: 744
Цитата (Пятькопеек, 02.08.2024):
> По графику

Чиновники любят когда дают долгие сроки в проекте, а потом героически сдают объекты раньше срока) Чем очень гордятся)
+3
+3 / –0
02.08.2024 08:51 UTC
Ссылка
Stepch · Москва
Фото: 31
Цитата (Пятькопеек, 02.08.2024):

> Откуда такие слухи взялись? По графику на все работы с конца марта давалось 250 дней, конец августа тут никак не получился бы

Пуск трамвая != окончание работ. Понятно что окончательное благоустройство не доделают, но запуск с пассажирами почти наверное будут всеми силами успевать сделать до выборов.
+3
+4 / –1
02.08.2024 10:11 UTC
Ссылка
Пятькопеек · Москва
Нет фотографий
По всё тому же графику устройство пути должны закончить примерно за месяц до сдачи работ, на Андроньевской площади ещё конь не валялся, а с учётом всплывшей проблемы с подземником (даже если его просто закопать) ни о какой героической сдаче раньше срока -в подарок Партии к съезду- ко дню города/выборам не может быть и речи

И, в конце концов, это не совсем тот случай, когда благоустройство можно доделать потом, не выпускать же людей ходить по путям, по которым уже едут трамваи
+2
+2 / –0
02.08.2024 10:27 UTC
Ссылка
Гриша · Москва
Нет фотографий
Цитата (Stepch, 02.08.2024):
>
> Пуск трамвая != окончание работ. Понятно что окончательное благоустройство не доделают, но запуск с пассажирами почти наверное будут всеми силами успевать сделать до выборов.

Насчёт "до выборов" - не знаю, но до конца текущего года - точно должны запустить.
